6月27日,公司副總裁兼河南區域董事長茅建康組織欒川分公司全體員工及部分班組負責人召開項目推進及質量、安全生產工作會議。
茅建康副總裁指出,欒川分公司組建三年,經過各方的共同努力,社會效應初見成效,承接施工業務近20億元(其中包括:欒川縣伊河上游(石廟至西河橋)生態綜合治理項目(EPC+F)項目、欒川縣全民體育健身中心建設項目和欒川縣新建水庫一期工程施工二標段項目)。在建設過程中得到了建設單位、設計單位、監理單位以及政府各級領導的認可,為公司立足欒川打開良好的局面。會議上,茅總對各項目的質量、安全、進度以及施工中存在的問題,跟各班組負責人、分公司管理人員進行深度交流并提出落實方案:
欒川縣全民體育健身中心建設項目:目前正在進行健身中心及配套用房和體育館的深基坑的深井降水、止水帷幕、邊坡支護及土方開挖、地基換填施工等工作,體育場看臺及連廊的基礎土方開挖及地基換填也在進行中,下承式拱橋(單跨50米)下部結構已完成,正在進行上部鋼結構(380噸)主梁吊裝,預計7月15日前安裝完成。茅總要求吊裝橋梁確保安全生產,土石方外運必須搶時間,保證在主汛期來之前完成墊層施工。

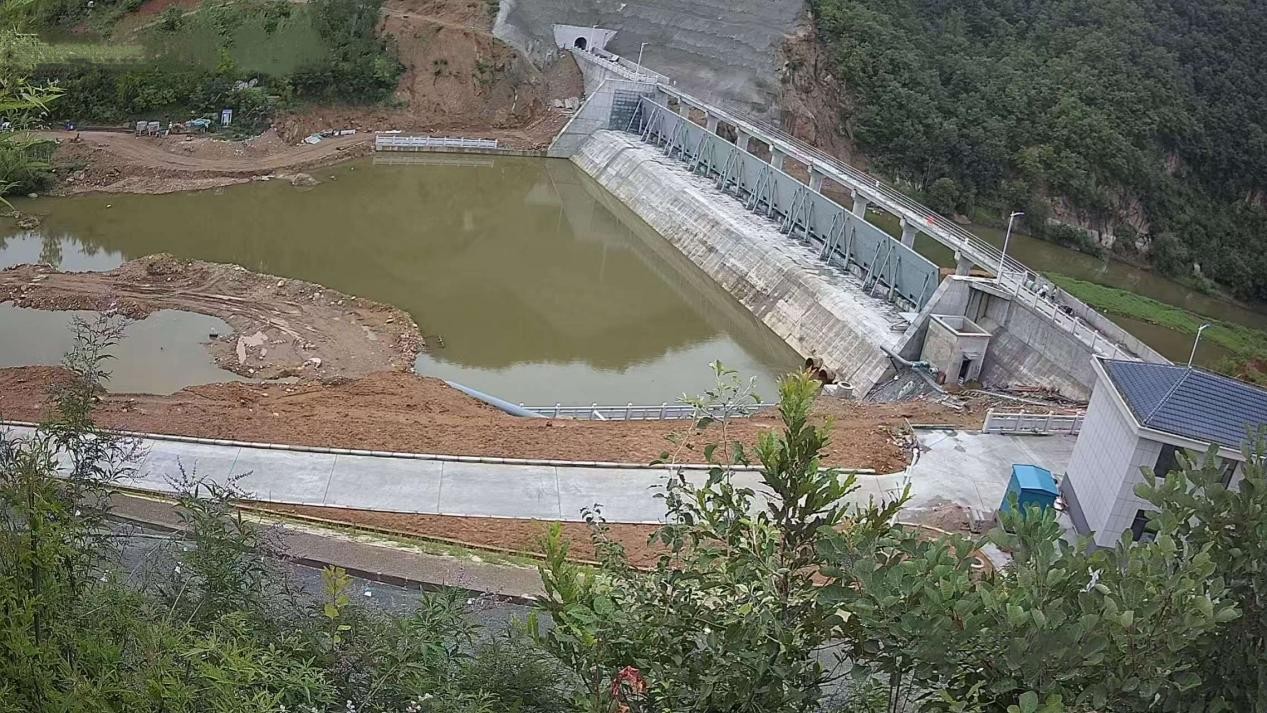

欒川縣新建水庫一期工程施工二標段項目:明白河水庫6月底全部完工;白龍溝水庫永久道路邊坡噴護、主動防護網施工已完成,左右岸1號、2號、8號、9號壩肩已完成;倒回溝水庫大壩壩基1#、2#、5#、6#壩已爆破完成,副壩基礎混凝土已澆筑。茅總提出水庫大壩在爆破作業時一定要注意安全,對安裝炸藥用量提出要求,確保水庫壩體安全距離;并對加快建設倒回溝水庫的施工進度提出要求。

欒川縣伊河上游(石廟至西河橋)生態綜合治理項目(EPC+F):主要工作為河道漿砌擋墻、攔沙坎、橋梁工程,該工程河道全長8KM,是欒川縣的主要度汛河道。茅總要求扎實做好度汛準備工作,編制有效安全度汛方案;保障欒川人民生命財產安全。
